インフォメーション

2020-05-29 22:17:00

ブドウのジベレリン処理

ブドウの作業が佳境に入ってきました。

この数日はブドウの作業にかかりっきりです。この数日が今年のブドウの出来を決めます。



4,5日前から整房作業を始めました。

ブドウの花は、そのままでは大きすぎるので、下の方の数センチのみを残して花(つぼみ)を落とします。

これは開花直前~開花始めタイミングでやらないと、のちのち房の形が悪くなるので、時期を選んで一気にやります。



整房が済むと、すぐに開花が始まります。

今度は、ジベレリン処理をしなければなりません。

ジベレリンは、ブドウの果実を種無しにするための薬です。

2回処理しますが、1回目は満開期のタイミングで、1房1房見ながら、コップを持って回ります。

写真の液体がジベレリンですが、赤いのは着色料を混ぜているからです。特に赤くする必要もないのですが、クセというか、慣れで入れないと、何となくジベレリンぽくないので、ついいれてしまいます。



合間を見て枝の摘心をしたり、今後は笠掛けをしたりします。

今が一番ブドウで忙しい時期です。上を向きっぱなしになるので、肩や首が痛くなります。






2020-05-26 08:21:00

6月2日休業します

6月2日(火)は、都合により休業いたします。

あしからずご了承ください。

2020-05-25 13:14:00

最近の売り場

最近の売り場です。



野菜・・・大根間引き、ジャガイモ(ワセシロ)、玉ねぎ、サニーレタス、大根

花・・・キンギョソウ、ひまわり、ゆり、カンパニュラ、エゾギク





花が増えてきました。ユリも取れ始めました。この先、夏までずっとあります。

当園は時期によって、野菜の直売所だったり、ブドウ園だったり、ブルーベリーの観光園だったりしますが、

いよいよ花屋と呼ばれる時期が来ました。



野菜では、まもなくキュウリの販売が始まるかと思います。

始めは少ないですが、すぐに増えてくると思います。

その後、トウモロコシ・枝豆などの販売が始まります。



畑では、ブドウの開花期を迎えています。

忙しくなります。

















2020-05-19 22:39:00

新居建築(6) 足場設営、上棟

5月18日(月)大安、いよいよ上棟式となりました。


先立つ土曜日に足場の設営が行われました。
使われる部材は、建設用の足場にうまく加工された専用品のようですね。少し雨が降っていましたが、半日程度で設営まで終わらせていただきました。



上棟は、最近は式じたいを行わないことが多いと聞いています。私も何か準備した方が良いのか聞きましたが、お茶菓子を用意したのみで、あとは今まで通りにしておりました(当日は当園の直売所も休みませんでした)。

クレーンの方も含め、6名の職人さんに作業していただきました。
会社からは、現場管理担当の川岡さんのほか、設計を担当していただいた創業者の小嶋会長、営業の吉川さん、インテリアの比嘉さんにもお越しいただき、見守っていただきました。
皆さん、一様に「大きい」と言われます。
小嶋工務店の建設住宅の中でも、かなり大きい家になるようです。



柱が立ち、梁がハマっていく様子を見て、月並みな言い方ですが、家が建っていくことを実感しました。
柱は1階・土台はヒノキ、2階はスギです。TOKYO WOODの刻印のある多摩産材です。
思った以上に柱の本数が多く、それはそれでありがたいと思います。
柱以外は他の品種も使われていますが、木造住宅ならではの樹の匂いがして、いかにも木造住宅なんだなあと思いました。



時おり霧雨の降る中でしたが、夕方6時を超えて、暗くなる前ギリギリに作業が終わりました。改めて見てみると、やはり大きいですね。でも、今の家と同じくらいの坪数なんですが。




















































2020-05-14 23:02:00

新居建築(5) 基礎工事その3

新居の建設工事は、基礎工事がさらに着々と進んでいます。



ゴールデンウィーク中は数日休まれましたが、緊急事態宣言の中、基礎屋さんは職人らしくもくもくと、本当にもくもくと作業を進めていただきました。



基礎工事と一口に言っても、本当にいろいろな作業があることに、改めて気づかされました。
まだ、基礎工事しかしていませんが、家づくりのすそ野の広さということを感じます。

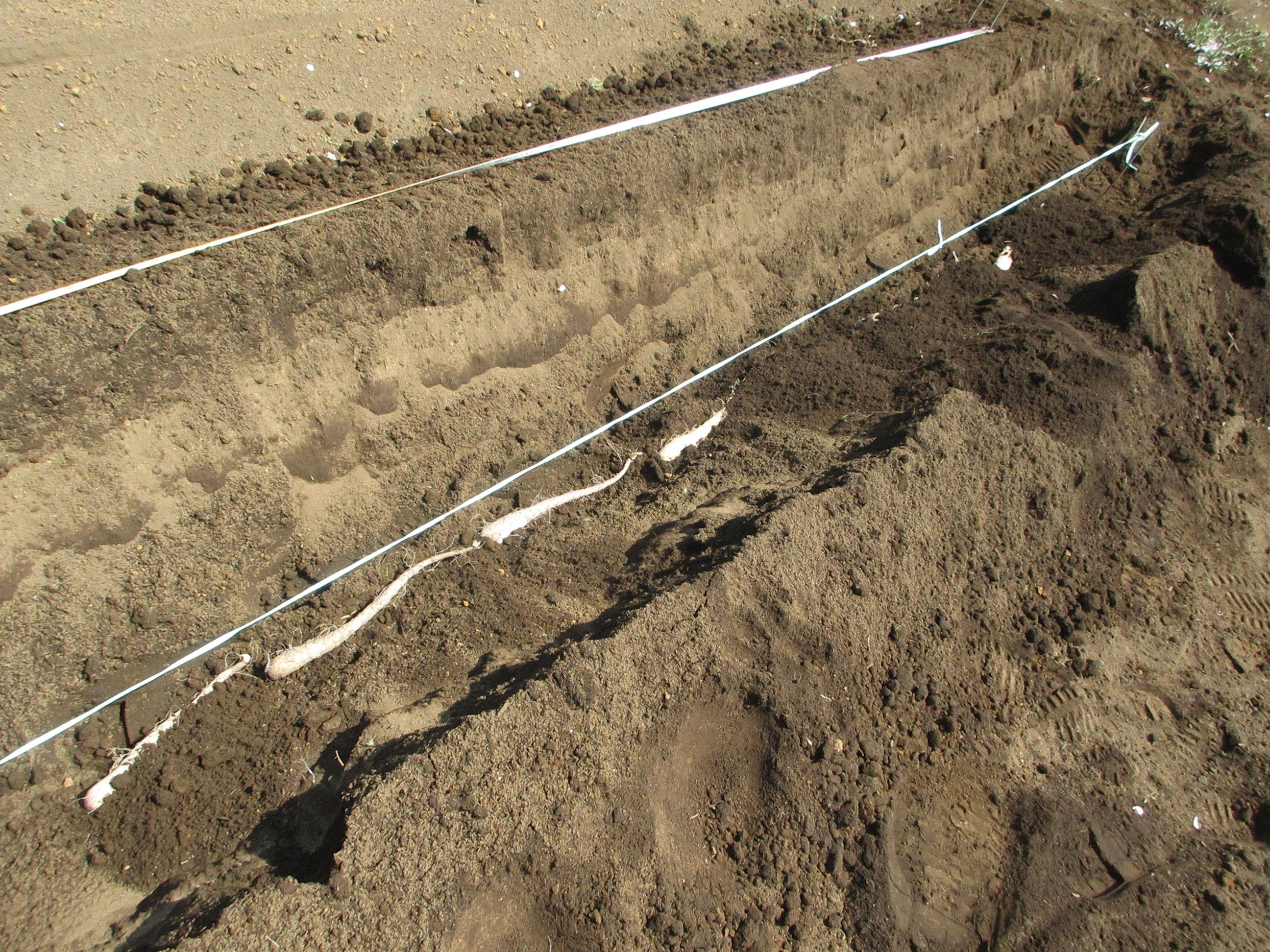

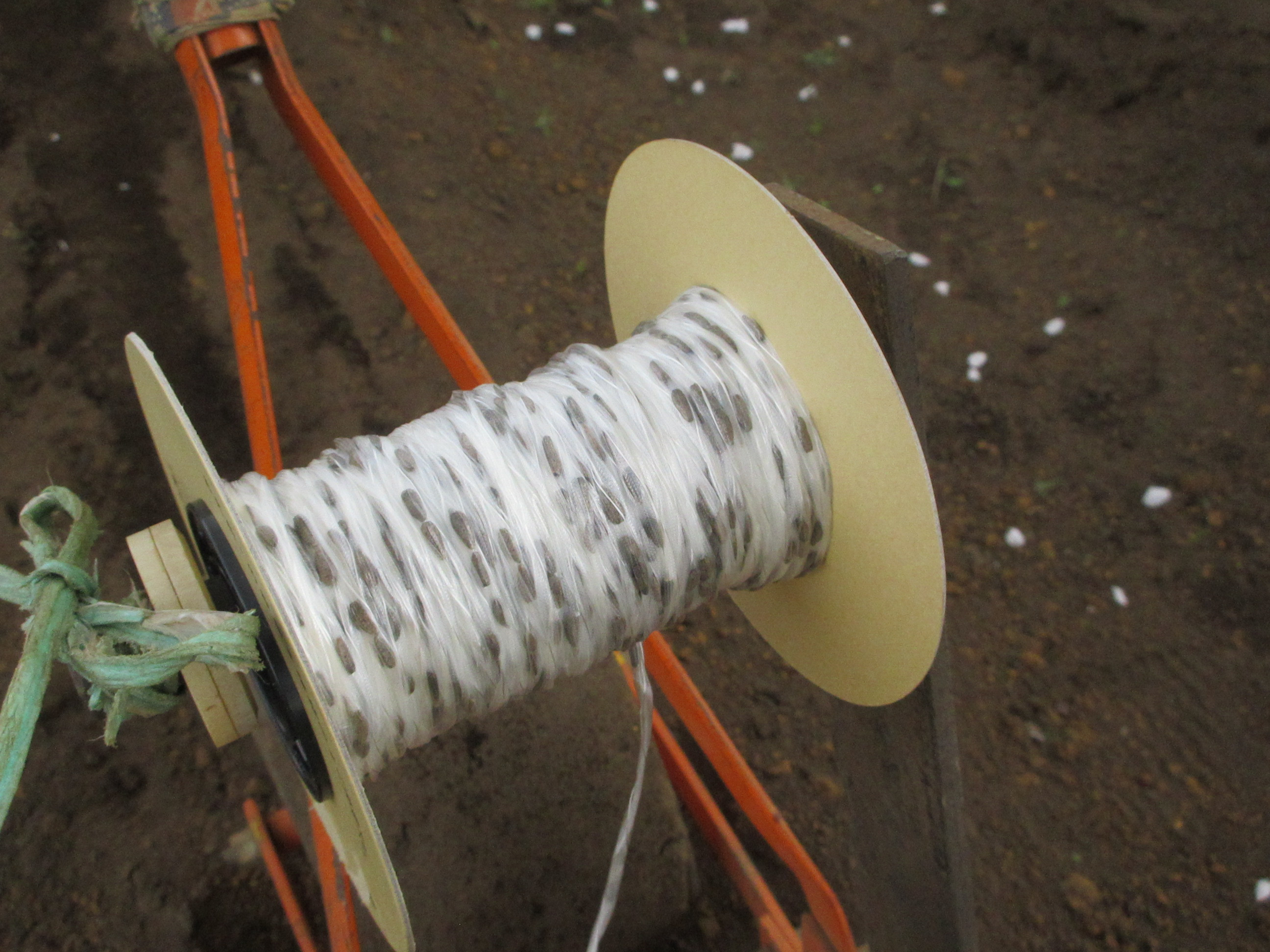

シロアリ対策のターミメッシュの施工も行われました。
薄く、目の細かい金網のようなものですが、これでシロアリが防げるということだそうです。

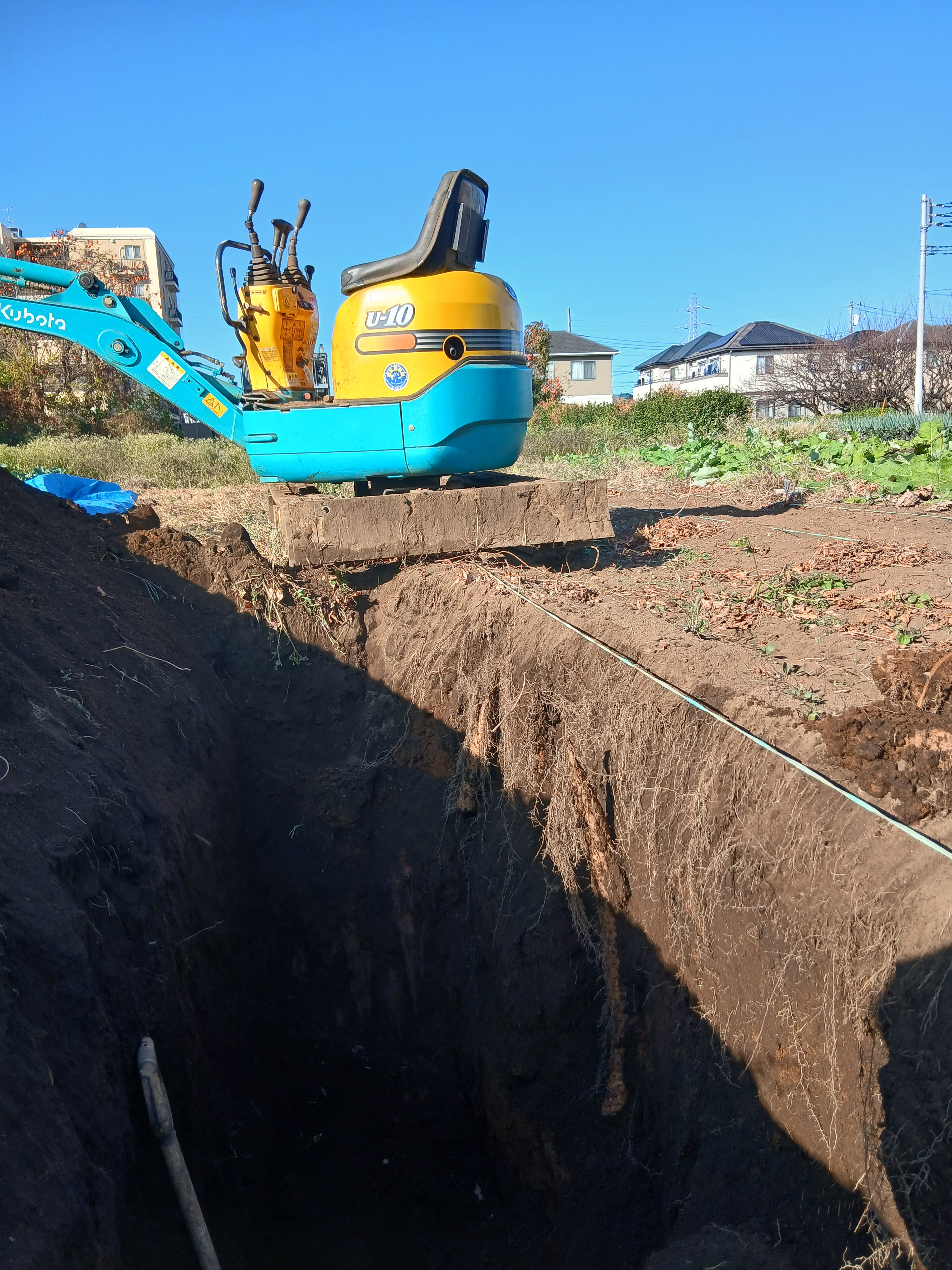

また、給排水の工事も行われました。
ターミメッシュと給排水は、それぞれの専門の職人さんが来られました。



基礎の工事は間もなく終わります。
今週中には足場が組まれ、来週はいよいよ上棟になります。
